ساخت کیوسک سفارشی چقدر طول می‌کشد؟ مراحل طراحی تا تحویل

ساخت کیوسک سفارشی چقدر طول می‌کشد؟

فرض کنید قرار است کافه‌تان را ابتدای ماه آینده افتتاح کنید. محل را انتخاب کرده‌اید و تجهیزات هم مشخص شده‌اند، اما هنوز کیوسک سفارش نداده‌اید. آیا فرصت کافی دارید؟ پاسخ به این بستگی دارد که یک مدل موجود را با چند تغییر می‌خواهید یا قرار است ظاهر، ابعاد و چیدمان کیوسک از ابتدا برای شما طراحی شود.

ساخت کیوسک سفارشی را باید در مقیاس چند هفته برنامه‌ریزی کرد؛ اما زمان دقیق پس از مشخص‌شدن طرح، متریال، تجهیزات و ظرفیت تولید سازنده قابل اعلام است. برای تعیین تاریخ افتتاح، زمان حمل، نصب و آماده‌سازی محل را هم باید به برنامه اضافه کنید. در دالیا کیوسک نیز برآورد زمان سفارش شما باید بر اساس همین مشخصات انجام شود تا موعد تحویل با نیاز واقعی کسب‌وکارتان هماهنگ باشد.

ساخت کیوسک سفارشی چقدر زمان می‌برد؟

دو کیوسک با متراژ یکسان ممکن است زمان ساخت متفاوتی داشته باشند. در یک سفارش، مدل قبلی با رنگ دلخواه مشتری تولید می‌شود؛ در سفارش دیگر، فرم بدنه، محل بازشوها و تمام تجهیزات داخلی تغییر می‌کنند. به همین دلیل، اعلام یک زمان ثابت برای همه سفارش‌ها قابل اتکا نیست.

برای برآورد اولیه، ابتدا مشخص کنید سفارش شما به کدام حالت نزدیک‌تر است:

نوع سفارش کارهایی که باید انجام شود وضعیت زمان‌بندی
مدل موجود با تغییرات محدود تغییر رنگ، تابلو یا بعضی جزئیات داخلی معمولاً کوتاه‌تر از طراحی کامل
مدل موجود با تغییر ابعاد و تجهیزات اصلاح نقشه، جانمایی مجدد و بررسی تأسیسات نیازمند زمان طراحی و هماهنگی بیشتر
طرح کاملاً اختصاصی طراحی ظاهر، بررسی امکان ساخت و اجرای جزئیات جدید وابستگی بیشتر به پیچیدگی طرح و تأمین قطعات
سفارش چند دستگاه مشابه تأیید نمونه و برنامه‌ریزی تولید چند واحد نیازمند توافق درباره تحویل یکجا یا مرحله‌ای

پیش از پذیرش زمان اعلامی، بپرسید این مدت از چه روزی محاسبه می‌شود؟ تاریخ اولین تماس، تأیید نقشه و تکمیل شرایط شروع تولید ممکن است با یکدیگر فاصله داشته باشند. همچنین روشن کنید منظور از تحویل، آماده‌شدن در کارگاه است یا استقرار در محل شما.

پیش از شروع طراحی چه اطلاعاتی لازم است؟

هرچه نیازهای سفارش زودتر روشن شوند، احتمال اصلاح نقشه و توقف کار کمتر می‌شود. برای مثال، اگر پس از ساخت کانتر مشخص شود یخچال انتخابی زیر آن جا نمی‌گیرد، ممکن است بخشی از کار نیاز به تغییر داشته باشد.

پیش از درخواست طراحی، این اطلاعات را آماده کنید:

  • نوع فعالیت: فروش قهوه، بستنی، غذا یا محصولات بسته‌بندی، هرکدام چیدمان و تأسیسات متفاوتی می‌خواهند.
  • ابعاد محل استقرار: طول و عرض فضای قابل استفاده، ارتفاع مجاز و فاصله از مسیر عبور را مشخص کنید. راهنمای «بهترین ابعاد کیوسک بر اساس نوع کسب‌وکار» به تصمیم‌گیری در این مرحله کمک می‌کند.
  • فهرست تجهیزات با اندازه واقعی: ابعاد، فضای بازشدن درها و نیازهای نصب قهوه‌ساز، یخچال، سینک یا تجهیزات پخت را در اختیار طراح بگذارید.
  • تعداد کارکنان: فضای مناسب برای یک نفر ممکن است هنگام کار هم‌زمان دو نفر باعث اختلال در رفت‌وآمد شود.
  • شرایط تأسیسات محل: دسترسی به برق، آب و تخلیه فاضلاب را بررسی کنید.
  • بودجه و موعد افتتاح: تاریخ موردنظر را از ابتدا اعلام کنید تا امکان اجرای طرح در همان مهلت بررسی شود.

برای سفارش یک کیوسک قهوه، مشخص‌بودن منو نیز به طراحی کمک می‌کند. کیوسکی که فقط نوشیدنی گرم عرضه می‌کند، با مدلی که آماده‌سازی خوراکی و نگهداری مواد سرد هم دارد، نیازهای یکسانی ندارد.

مراحل ساخت کیوسک سفارشی

شناخت مراحل سفارش کمک می‌کند بدانید در هر مقطع چه چیزی را باید بررسی کنید و کدام تصمیم‌ها باید پیش از ورود به تولید نهایی شوند.

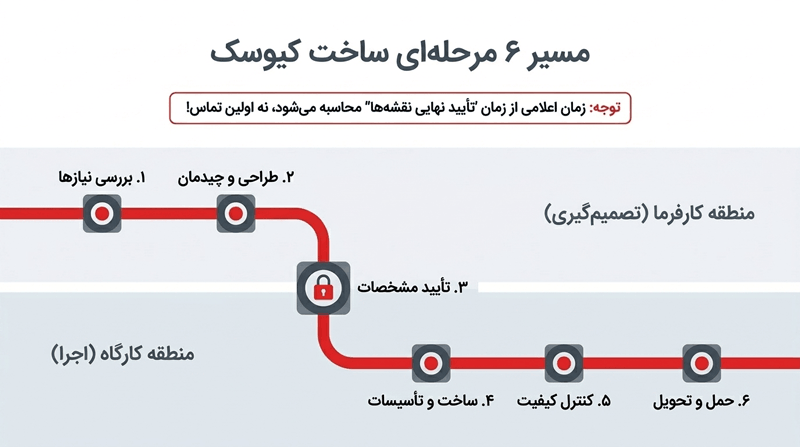

مراحل ساخت کیوسک سفارشی

۱. بررسی نیاز و امکان اجرای سفارش

ابتدا کاربری، محل نصب، بودجه و خواسته‌های ظاهری بررسی می‌شوند. در این مرحله باید معلوم شود ابعاد پیشنهادی برای تجهیزات کافی است یا نه و سازه چگونه به محل می‌رسد. برای نمونه، اگر ورودی مجموعه محدود باشد، بررسی مسیر حمل باید پیش از نهایی‌شدن ابعاد انجام شود. کشف این محدودیت بعد از ساخت، می‌تواند برنامه تحویل را به‌هم بزند.

۲. طراحی ظاهر و چیدمان داخلی

جای تجهیزات، کانتر، پنجره سرویس، ورودی کارکنان و فضای نگهداری وسایل مشخص می‌شود. ظاهر کیوسک هم باید با روش استفاده از آن هماهنگ باشد؛ پنجره‌ای که در تصویر جذاب است، ممکن است هنگام تحویل سفارش یا نصب تجهیزات مزاحمت ایجاد کند. در مقاله طراحی داخلی کیوسک کافه می‌توان جزئیات بیشتری درباره چیدمان دید. در این مرحله، مهم است که نقشه بر اساس ابعاد واقعی تجهیزات و مسیر کار کارکنان تأیید شود.

۳. تأیید مشخصات و برنامه تحویل

پیش از تولید، نقشه، جنس بدنه، رنگ، نوع کف، بازشوها و تجهیزات داخل سفارش باید مشخص باشند. مسئول خرید و نصب هر وسیله نیز باید معلوم شود؛ به‌خصوص تجهیزاتی که مشتری جداگانه تهیه می‌کند. این مشخصات بهتر است در قرارداد یا پیوست آن ثبت شوند. عبارت‌هایی مانند تجهیزات کامل بدون فهرست دقیق، برداشت مشترکی از محدوده سفارش ایجاد نمی‌کنند.

۴. ساخت سازه و اجرای تأسیسات

پس از فراهم‌شدن شرایط شروع تولید، ساخت شاسی و سازه، اجرای بدنه، کف، عایق و تأسیسات مطابق نقشه انجام می‌شود. ترتیب جزئی کارها به نوع سازه و روش تولید بستگی دارد. در ساخت کیوسک سفارشی، تغییر محل سینک یا تجهیزات برقی در این مرحله ممکن است به اصلاح مسیر لوله‌کشی یا سیم‌کشی نیاز داشته باشد. بنابراین درخواست تغییر باید همراه با بررسی اثر آن بر هزینه و موعد تحویل باشد.

۵. تکمیل جزئیات و کنترل کیفیت

پیش از ارسال، بخش‌های اجراشده باید با سفارش تطبیق داده شوند. عملکرد درها و پنجره‌ها، اتصالات، پوشش بدنه و تأسیسات نصب‌شده از موارد قابل بررسی هستند. بهتر است درباره شیوه بازدید یا دریافت تصاویر پیش از ارسال نیز توافق کنید تا ایرادهای قابل مشاهده در کارگاه بررسی شوند.

۶. هماهنگی حمل و تحویل

در پایان، وسیله حمل، روش تخلیه، زمان ورود به مجموعه و مسئول استقرار سازه هماهنگ می‌شوند. آماده‌ شدن کیوسک در کارگاه، بدون فراهم‌بودن این شرایط، به معنی امکان تحویل فوری در محل نیست.

چه عواملی زمان ساخت را طولانی می‌کنند؟

بعضی تأخیرها به پیچیدگی سفارش مربوط‌اند و بعضی با تصمیم‌گیری زودتر قابل پیشگیری هستند. جدول زیر نشان می‌دهد هنگام سفارش درباره چه مواردی صحبت کنید.

عامل تأخیر اثر احتمالی بر سفارش راه پیشگیری
تغییر نقشه پس از شروع تولید بازکردن یا ساخت دوباره بعضی قسمت‌ها تأیید ابعاد و چیدمان پیش از تولید
فرم خاص و قطعات اختصاصی اضافه‌شدن زمان طراحی و ساخت قطعه بررسی روش اجرا پیش از قطعی‌کردن طرح
موجودنبودن مصالح یا تجهیزات انتظار برای تأمین یا انتخاب جایگزین بررسی موجودی پیش از تأیید نهایی
تأخیر در تأیید طرح یا تحویل تجهیزات مشتری توقف مرحله وابسته به آن تعیین مسئول و مهلت هر اقدام
ظرفیت محدود کارگاه فاصله میان ثبت سفارش و شروع تولید دریافت تاریخ شروع و پایان در برنامه سفارش

جنس بدنه را هم باید همراه با روش اجرای آن بررسی کرد. صرف انتخاب فایبرگلاس یا کامپوزیت، زمان ساخت را مشخص نمی‌کند؛ موجودبودن قالب، فرم موردنظر و جزئیات اجرا نیز مؤثرند. مقاله مقایسه کیوسک فایبرگلاس و کامپوزیت برای فضای باز و بسته برای بررسی تفاوت این دو انتخاب مناسب است.

چطور کیوسک را زودتر تحویل بگیریم؟

اگر تاریخ افتتاح نزدیک است، انتخاب مدل موجود با تغییرات محدود می‌تواند مسیر کوتاه‌تری داشته باشد. البته موجودبودن تصویر یک محصول در سایت، به معنی آماده‌بودن آن برای ارسال نیست؛ وضعیت تولید یا موجودی همان مدل را استعلام کنید. برای مثال، اگر یک مدل کانکس فروشگاهی از نظر ابعاد و چیدمان نیاز شما را پوشش می‌دهد، تغییر تابلو و رنگ ممکن است از طراحی فرم جدید عملی‌تر باشد. در مقابل، اگر تجهیزات شما در آن جا نمی‌گیرند، انتخاب صرفاً بر اساس زمان تحویل می‌تواند بعداً هزینه اصلاح ایجاد کند.

تصمیم‌های اصلی را پیش از تولید جمع‌بندی کنید. فهرست تجهیزات، رنگ، محل بازشوها و تغییرات نقشه را یکجا بررسی کنید تا اصلاحات پراکنده باعث رفت‌وبرگشت نشوند. اگر قطعه‌ای زمان تأمین طولانی دارد، درباره جایگزینی که مشخصات موردنیاز را دارد سؤال کنید. در صورتی که مهلت شما با زمان ساخت هماهنگ نیست، راهنمای کیوسک آماده یا سفارشی؟ کدام را بخریم؟ کمک می‌کند بین انعطاف طراحی و سرعت تهیه، انتخاب متناسب‌تری داشته باشید.

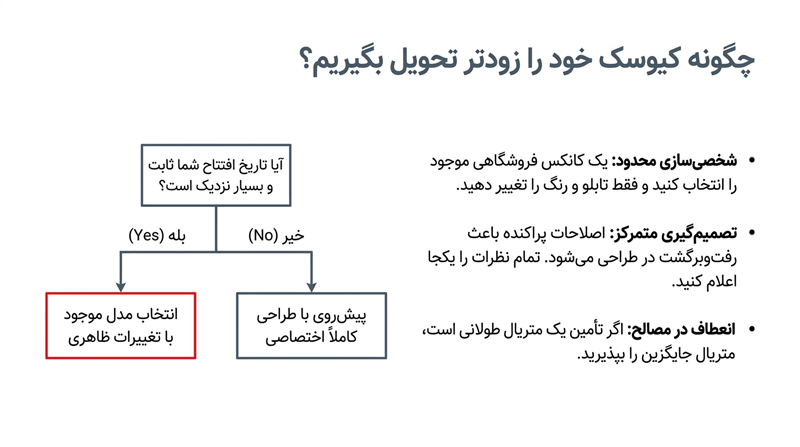

چطور کیوسک را زودتر تحویل بگیریم؟

تحویل کیوسک تا شروع کار چه فاصله‌ای دارد؟

ممکن است سازه آماده باشد، اما محل استقرار هنوز کف مناسب، انشعاب یا مسیر تخلیه نداشته باشد. بنابراین آماده‌سازی محل را، پس از مشخص‌شدن نیازهای فنی، هم‌زمان با تولید پیگیری کنید. جزئیات این کار در مقاله زیرسازی محل نصب کیوسک و آماده‌سازی کف برای استقرار ایمن آمده است.

پیش از هماهنگی ارسال، این موارد را بررسی کنید:

  • مسیر ورود و فضای لازم برای تخلیه سازه فراهم باشد.
  • مسئول حمل، تخلیه، استقرار و اتصال تأسیسات مشخص باشد.
  • ابعاد، امکانات و مصالح اجراشده با مشخصات سفارش تطبیق داده شوند.
  • درها، پنجره سرویس و تجهیزات نصب‌شده بررسی شوند.
  • نواقص احتمالی و زمان رفع آن‌ها در صورت‌جلسه تحویل ثبت شوند.

در برنامه افتتاح، زمان لازم برای چیدمان وسایل، بررسی عملکرد تجهیزات و آماده‌سازی محیط کار را نیز در نظر بگیرید. قطعی‌کردن افتتاح برای روز رسیدن سازه، فرصت رسیدگی به موارد باقی‌مانده را محدود می‌کند.

نتیجه‌گیری؛ برای سفارش کیوسک چه زمانی اقدام کنیم؟

ساخت کیوسک سفارشی معمولاً به چند هفته زمان نیاز دارد، اما موعد قابل اتکا باید پس از تأیید مشخصات و بررسی برنامه تولید اعلام شود. این موعد را همراه با زمان حمل، نصب و آماده‌سازی محل مبنای افتتاح قرار دهید. اگر زمان محدودی دارید و مدل موجود پاسخ‌گوی تجهیزات و فضای کار شماست، سفارشی‌سازی محدود را بررسی کنید. اگر ابعاد، ظاهر یا چیدمان اختصاصی لازم دارید، پیش از قطعی‌کردن تاریخ افتتاح، نقشه و برنامه تحویل را نهایی کنید. برای دریافت برآورد متناسب با سفارش از دالیا کیوسک، نوع فعالیت، ابعاد محل، فهرست تجهیزات و تاریخ موردنظر برای شروع کار را اعلام کنید. با این اطلاعات می‌توان درباره طرح قابل اجرا و زمان تحویل دقیق‌تر تصمیم گرفت.
